Remont kuchni - Plan, budżet i błędy, których unikniesz

24 lipca 2026

Remont kuchni od czego zacząć? Nowe szafki, zlew i narzędzia czekają na montaż.

Spis treści

Dobry remont kuchni zaczyna się dużo wcześniej niż od skuwania płytek. Najpierw trzeba ustalić zakres prac, budżet, układ sprzętów i kolejność działań, bo właśnie te decyzje przesądzają o kosztach, tempie i wygodzie codziennego użytkowania. W tym tekście pokazuję praktycznie, jak podejść do planu, na czym nie oszczędzać i jak uniknąć błędów, które najczęściej wybijają remont z rytmu.

Najważniejsze decyzje przed startem remontu kuchni

  • Na początku ustal, czy robisz tylko odświeżenie, czy pełną przebudowę z instalacjami.
  • Przygotuj budżet z rezerwą minimum 15-20 procent, bo kuchnia prawie zawsze kosztuje więcej niż pierwsza wycena.
  • Projektuj układ pod codzienną wygodę: lodówka, zlew i płyta powinny tworzyć logiczny ciąg pracy.
  • Najpierw robi się instalacje, później ściany i podłogę, a dopiero na końcu montuje zabudowę i AGD.
  • Nie tnij kosztów na blacie, okuciach i oświetleniu, bo to elementy najbardziej odczuwalne w użytkowaniu.

Od planu i pomiarów, nie od zakupów

Ja zawsze zaczynam od prostego pytania: co w tej kuchni ma się zmienić naprawdę, a co tylko „ładnie wyglądać”? To od razu oddziela remont kosmetyczny od prac, w których trzeba ruszyć instalacje, zmienić układ mebli albo wymienić sprzęty. Jeśli nie zapiszesz tego na początku, bardzo łatwo kupić elementy, które później nie pasują do nowego układu albo do istniejących przyłączy.

W praktyce potrzebujesz trzech grup informacji. Po pierwsze, dokładnych wymiarów pomieszczenia, razem z wysokością, wnękami, grzejnikami, parapetem i przebiegiem rur. Po drugie, listy urządzeń: lodówka, zmywarka, piekarnik, płyta, okap, a czasem też pralka lub dodatkowy słupek do przechowywania. Po trzecie, sposobu użytkowania kuchni, bo inne potrzeby ma singiel gotujący rzadko, a inne rodzina, która korzysta z kuchni kilka razy dziennie.

Jeśli planujesz tylko odświeżenie, zakres może zamknąć się w nowych frontach, blacie, malowaniu i oświetleniu. Jeśli jednak chcesz przesunąć zlew, dodać więcej gniazdek albo zmienić miejsce płyty, projekt staje się znacznie ważniejszy niż sam wybór materiałów. Tę różnicę warto rozpoznać zanim zacznie się burzenie, bo później każda zmiana kosztuje więcej i trwa dłużej. Kiedy zakres jest już jasny, dopiero wtedy ma sens policzenie budżetu.

Budżet, który wytrzyma rzeczywistość

Kuchnia potrafi zjeść większą część remontowego budżetu niż salon czy sypialnia, bo łączy kilka kosztownych obszarów naraz: instalacje, wykończenie, meble i sprzęt. W praktyce robocizna często stanowi około 30-40 procent całości, zwłaszcza gdy wchodzą przeróbki elektryczne, hydrauliczne i montaż zabudowy. Dlatego nie warto liczyć tylko „materiały plus meble” - to zwykle za mało.

Poniżej masz orientacyjne widełki, które pomagają ustawić realny punkt startowy. To nie jest sztywny cennik, ale dobry filtr na pierwszą wycenę.

Zakres prac Orientacyjny koszt Co wpływa na cenę
Demontaż starej kuchni 1 000-2 000 zł Zakres rozbiórki, wyniesienie odpadów, dostęp do mieszkania
Przeróbki hydrauliczne 1 500-4 000 zł Nowe podejścia, przesunięcie zlewu, liczba punktów
Instalacja elektryczna 2 000-5 000 zł Liczba obwodów, gniazdek, punktów pod sprzęty i oświetlenie
Układanie płytek 120-180 zł/m² Format płytek, cięcia, stan podłoża
Malowanie ścian i sufitu 25-40 zł/m² Przygotowanie podłoża, liczba warstw, wysokość pomieszczenia
Montaż mebli kuchennych 2 000-5 000 zł Stopień skomplikowania zabudowy, docinki, systemy dodatkowe
Meble i blat od kilkunastu do kilkudziesięciu tysięcy złotych Standard frontów, typ blatu, wykonanie na wymiar
AGD około 8 000-15 000 zł i więcej Klasa sprzętu, marka, funkcje, zabudowa pełna lub częściowa

Najbezpieczniej doliczyć rezerwę na poziomie 15-20 procent. Dzięki temu jedna niespodzianka, na przykład krzywa ściana, stara instalacja albo konieczność wymiany fragmentu podłogi, nie rozwala całego planu. Jeśli budżet jest napięty, lepiej od razu zdecydować, co jest priorytetem: dobra zabudowa, solidny blat czy lepsze AGD. Wszystkiego naraz zwykle nie da się dopiąć bez kompromisów. Gdy pieniądze są policzone, można przejść do układu, który naprawdę ułatwia pracę w kuchni.

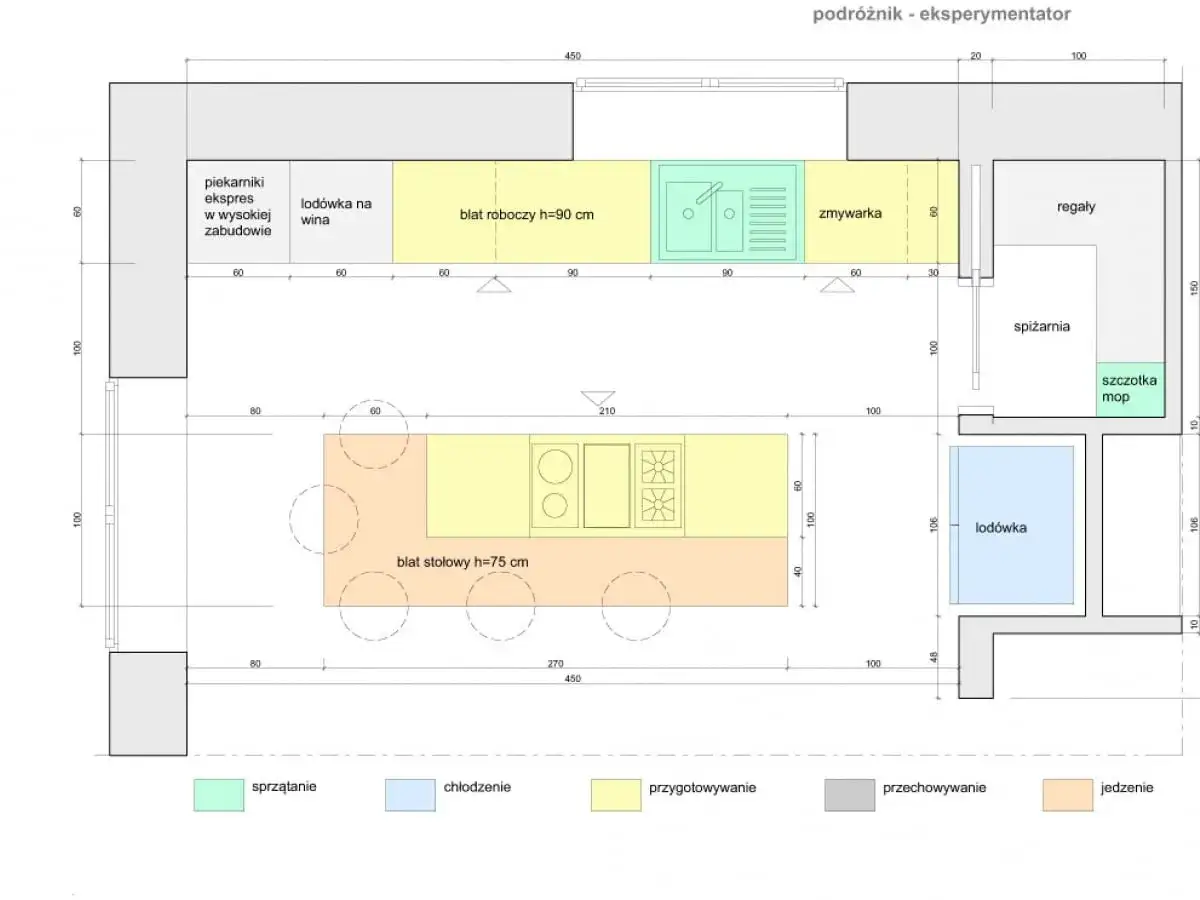

Plan kuchni: piekarniki, lodówka, zmywarka, spiżarnia, blat roboczy i stołowy. Remont kuchni od czego zacząć? Od projektu!

Układ, który działa codziennie, a nie tylko na wizualizacji

Tu wchodzi w grę ergonomia, czyli takie rozplanowanie kuchni, żeby codzienne czynności wymagały jak najmniej zbędnych kroków. Najbardziej znana jest zasada trójkąta roboczego: lodówka, zlew i płyta grzewcza powinny tworzyć logiczny ciąg, a nie trzy przypadkowe punkty rozrzucone po pomieszczeniu. W kuchni chodzi przecież o prosty rytm: wyjmuję, myję, przygotowuję, gotuję.

Warto też dobrać wysokość blatów do osób, które faktycznie będą z nich korzystać. Standardowo blat ma zwykle 85-90 cm wysokości, a przy wyspie przeznaczonej do jedzenia sensowny zakres to około 100-110 cm. To drobiazg tylko na papierze; w praktyce źle dobrana wysokość szybko daje się we znaki plecom i nadgarstkom. Jeśli w domu gotują osoby o wyraźnie różnym wzroście, lepiej zaplanować kompromis świadomie niż ufać przypadkowemu standardowi.

Element Praktyczna wskazówka
Blat roboczy Najczęściej 85-90 cm, przy wyższym wzroście często lepiej 90-95 cm
Wyspa Do gotowania podobnie jak blat, do jedzenia wyżej, zwykle 100-110 cm
Zmywarka Najwygodniej jak najbliżej zlewu, wtedy odkładanie naczyń jest płynne
Gniazdka Planowane pod sprzęty, ładowarki i drobne urządzenia, a nie „gdzie się zmieści”

W małej kuchni nie warto na siłę wciskać wyspy tylko dlatego, że dobrze wygląda w katalogu. Czasem lepszy jest układ liniowy albo w kształcie litery L, bo daje więcej wolnego blatu i swobodniejszy ruch. Dobrze zaprojektowany układ to mniej sprzątania, mniej kolizji i mniej nerwów na co dzień. Kiedy projekt jest przemyślany, można bezpiecznie ustalić kolejność robót.

Kolejność prac, której naprawdę warto się trzymać

W remontach kuchni kolejność ma znaczenie większe niż w wielu innych pomieszczeniach. Jeśli najpierw położysz podłogę, a potem ekipa zacznie kuć ściany pod instalacje, zniszczysz świeże wykończenie. Jeśli kupisz zabudowę przed sprawdzeniem przyłączy, możesz utknąć z meblami, które wymagają kosztownych przeróbek. Dlatego trzymam się prostego schematu:

  1. Demontaż starej zabudowy i zabezpieczenie reszty mieszkania.
  2. Prace instalacyjne, czyli elektryka, hydraulika i ewentualnie wentylacja.
  3. Wyrównanie ścian, uzupełnienie ubytków i przygotowanie pod wykończenie.
  4. Położenie podłogi lub płytek, jeśli mają iść na całej powierzchni.
  5. Malowanie sufitu i ścian albo montaż okładzin ściennych.
  6. Montaż mebli, blatu i dopasowanie zabudowy do wymiarów pomieszczenia.
  7. Osadzenie zlewu, baterii, płyty, piekarnika, okapu i podłączenie AGD.
  8. Regulacja frontów, silikonowanie, test szczelności i odbiór końcowy.

Jeśli planujesz wymianę okna, parapetu albo drzwi, zrób to przed wykończeniem ścian i podłóg. To jeden z tych etapów, które z pozoru wydają się poboczne, a potem psują świeży efekt, jeśli zostaną zostawione na koniec. Ten porządek prac ma jeszcze jedną zaletę: łatwiej nim zarządzać ekipom, a to zwykle przekłada się na krótszy remont. Skoro wiadomo już, kiedy co robić, zostaje pytanie, na czym naprawdę warto wydać więcej.

Materiały i rozwiązania, na których oszczędność szybko się mści

W kuchni są elementy, które oglądasz codziennie, dotykasz codziennie i czyścisz codziennie. Właśnie tam oszczędzanie bywa pozornie rozsądne, a po kilku miesiącach zaczyna irytować. Najczęściej chodzi o blat, okucia, fronty i oświetlenie.

Blat to dobry przykład. Laminat bywa bardzo sensowny budżetowo i jego ceny zaczynają się mniej więcej od 200 zł za metr bieżący, ale przy intensywnym użytkowaniu szybciej pokaże ślady pracy, wilgoci czy uderzeń. Kamień lub konglomerat kosztuje znacznie więcej, zwykle od około 1 000 zł za metr bieżący, za to lepiej znosi codzienną eksploatację. Jeśli kuchnia ma być używana często, ja zwykle wolę dołożyć do blatu niż do efektownego, ale słabszego dodatku.

Podobnie jest z okuciami, czyli zawiasami, prowadnicami i systemami wysuwu. To nie są widowiskowe elementy, ale właśnie one decydują o tym, czy szuflada będzie chodziła lekko po pięciu latach, czy zacznie się klinować po jednym sezonie. Warto też pamiętać o oświetleniu: jedno światło sufitowe to za mało, bo blat roboczy potrzebuje doświetlenia strefowego, najlepiej pod szafkami. W praktyce dobrze działają trzy warstwy światła: ogólne, robocze i nastrojowe. W kuchni to nie jest luksus, tylko funkcja.

Jeśli chodzi o fronty, dziś dobrze bronią się proste, matowe rozwiązania i ukryte uchwyty, ale trend nie powinien przesłonić łatwości czyszczenia. W kuchni z małymi dziećmi, częstym gotowaniem albo otwartą strefą dzienną bardziej liczy się odporność i porządek wizualny niż efekt „wow” po jednym spojrzeniu. Dobór materiałów to więc nie kwestia gustu w próżni, tylko realnego stylu życia. I właśnie tutaj łatwo popełnić błędy, które potem kosztują najwięcej.

Najczęstsze błędy, które podbijają koszt i przeciągają remont

Największy problem widzę zwykle nie w samym remoncie, tylko w decyzjach podejmowanych za późno. Kiedy projekt jest słaby, nawet dobra ekipa będzie pracować pod górkę. Kiedy budżet nie ma zapasu, każda korekta zamienia się w nerwowe liczenie. Oto błędy, które pojawiają się najczęściej:

  • Zakup sprzętów przed projektem - bez finalnego układu łatwo kupić AGD o złych wymiarach albo złą stronę otwierania drzwi.
  • Brak rezerwy finansowej - 15-20 procent zapasu to nie przesada, tylko ochrona przed drobnymi, ale kosztownymi niespodziankami.
  • Ignorowanie instalacji - piękne fronty nie uratują kuchni, jeśli gniazdka są w złych miejscach albo zlew ląduje nie tam, gdzie trzeba.
  • Oszczędzanie na montażu - przy kuchni niedokładny montaż szybko wychodzi w postaci krzywych linii, niedomykających się frontów i nieszczelności.
  • Brak miejsca na tymczasowe gotowanie - bez choćby prowizorycznej strefy do przygotowania posiłków remont bardzo szybko męczy domowników.
  • Zmienianie decyzji w trakcie - każda korekta po rozpoczęciu prac zwykle oznacza dopłatę i przesunięcie terminu.

W skrócie: remont kuchni nie lubi improwizacji. Im mniej decyzji zostawisz na „zobaczymy później”, tym łatwiej utrzymasz kontrolę nad kosztami i harmonogramem. Został jeszcze ostatni krok, czyli szybki przegląd przed startem prac, który naprawdę robi różnicę.

Ostatni przegląd przed startem, który oszczędza najwięcej nerwów

Zanim zniknie stara kuchnia, warto zrobić jedno spokojne przejście przez cały plan. Nie chodzi o perfekcję, tylko o wychwycenie rzeczy, które najłatwiej przeoczyć: brakującego gniazdka, zbyt małej przestrzeni na otwarcie drzwi lodówki, niewłaściwej wysokości blatu czy zbyt późno zamówionego blatu na wymiar. To są detale, które wydają się drobne, a potem potrafią zatrzymać całą ekipę.

  • Sprawdź wszystkie wymiary po raz drugi, najlepiej już po decyzji o sprzętach.
  • Potwierdź, gdzie dokładnie mają być punkty elektryczne i wodne.
  • Ustal kolejność dostaw, żeby meble i AGD nie przyjechały za wcześnie albo za późno.
  • Poproś o spis zakresu prac i orientacyjny termin zakończenia.
  • Zostaw sobie miejsce na tymczasowe jedzenie i zmywanie poza remontowaną kuchnią.

Jeżeli zaczynasz od zakresu, budżetu, układu i kolejności prac, remont kuchni staje się dużo bardziej przewidywalny. Reszta to już konsekwencja w doborze materiałów i cierpliwość do detali, które na co dzień najbardziej wpływają na wygodę. Właśnie tak podszedłbym do kuchni, gdybym chciał zrobić ją dobrze za pierwszym razem, a nie poprawiać po kilku miesiącach.

FAQ - Najczęstsze pytania

Zacznij od określenia zakresu prac (odświeżenie czy przebudowa z instalacjami), dokładnych pomiarów pomieszczenia, listy sprzętów AGD oraz sposobu użytkowania kuchni. To pozwoli uniknąć błędów i niepotrzebnych kosztów na późniejszych etapach.

Kuchnia to kosztowne pomieszczenie. Oprócz materiałów i mebli, uwzględnij koszty robocizny (ok. 30-40% całości) oraz rezerwę 15-20% na nieprzewidziane wydatki. Orientacyjne widełki kosztów dla poszczególnych prac znajdziesz w artykule.

Prawidłowa kolejność to: demontaż starej zabudowy, prace instalacyjne (elektryka, hydraulika), wyrównanie ścian, położenie podłogi, malowanie/okładziny ścienne, montaż mebli i blatu, instalacja AGD, a na końcu regulacje i odbiór. Pamiętaj o wymianie okien/drzwi przed wykończeniem.

Nie oszczędzaj na blacie, okuciach (zawiasy, prowadnice szuflad) oraz oświetleniu. To elementy intensywnie użytkowane, które wpływają na komfort i trwałość kuchni. Dobrej jakości rozwiązania zapewnią satysfakcję na lata.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

remont kuchni od czego zacząć planowanie remontu kuchni budżet na remont kuchni kolejność prac remontowych w kuchni błędy przy remoncie kuchni

Udostępnij artykuł

Igor Czarnecki

Igor Czarnecki

Nazywam się Igor Czarnecki i od 10 lat zajmuję się tematyką wnętrz. Moje zainteresowanie aranżacją przestrzeni zaczęło się, gdy jako młody chłopak pomagałem rodzicom w urządzaniu naszego domu. Od tamtej pory zafascynowałem się tym, jak odpowiedni dobór mebli i dodatków może wpłynąć na atmosferę w pomieszczeniach. W moich tekstach staram się dzielić wiedzą na temat najnowszych trendów w aranżacji wnętrz, a także podpowiadać, jak rozwiązywać codzienne problemy związane z przestrzenią. Pracując nad artykułami, zawsze dokładam starań, aby informacje były rzetelne, zrozumiałe i aktualne. Porównuję różne źródła, upraszczam złożone zagadnienia i organizuję wiedzę w sposób przystępny dla każdego. Moim celem jest nie tylko inspirowanie do zmian, ale także pomaganie w podejmowaniu świadomych decyzji dotyczących urządzania wnętrz.
